Nevers : le réseau de chaleur s’étend

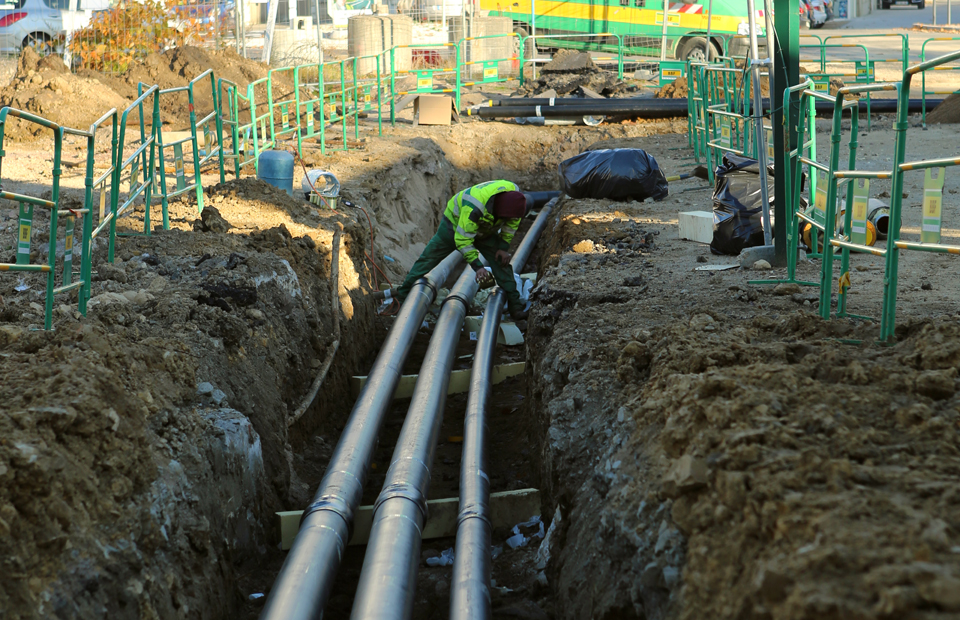

Les travaux d'extension du réseau de chaleur urbain vont démarrer en février 2023 à Nevers, par le parc Roger-Salengro direction le quartier des Bords de Loire.
À compter du mois de février, les travaux d’extension du réseau de chaleur urbain (RCU), portés par Enéa, filiale de Dalkia, vont débuter à Nevers et vont durer jusqu'en 2025. Le centre-ville, les quartiers de La Baratte et des Courlis sont concernés. Mise à jour du 3 février 2023.

À compter du mois de février, les travaux d’extension du réseau de chaleur urbain vont débuter. Cette extension, dont les travaux vont durer jusqu’en 2025, va permettre de raccorder 43 bâtiments supplémentaires. D’une longueur de 10,5 km (qui viennent s’agréger aux 32,5 km déjà existants), elle s’étendra du centre-ville à la Baratte en passant par les bords de Loire.

Ces derniers bénéficieront d'une chaleur à un prix maîtrisé, provenant à plus de 70 % de l'incinération des ordures ménagères et d'une chaudière bois. Les travaux, d'un montant de 15 M € sont portés par Enéa, filiale de Dalkia titulaire de la délégation de service public pour le compte de Nevers Agglomération.

Historique du RCU


Actuellement long de 32,5 km, le réseau de chaleur urbain (RCU) alimente de nombreux équipements publics, des bâtiments tertiaires et des logements sur les communes de Nevers, Fourchambault et Varennes-Vauzelles. L’extension du réseau programmée sur les années 2023, 2024 et 2025 permettra de créer 10,5 km de réseau supplémentaire pour alimenter le centre-ville de Nevers et jusqu’à la Baratte en passant par les Bords-de-Loire.

C’est le service Air Énergie Climat de Nevers Agglomération qui s’occupe du réseau de chaleur depuis mars 2020, à la suite de la direction des Bâtiments de la Ville de Nevers. Énéa, société de Dalkia France, est en charge de sa gestion et son entretien depuis 2013 dans le cadre d’une délégation de service public.

En 2021, le réseau de chaleur urbain fournissait le chauffage de 7200 équivalents logements (unité de quantité d’énergie, essentiellement utilisée afin de donner une réalité "concrète" à des statistiques sur les quantités d’énergie livrées) sur l’ensemble des trois communes pour un total de 153 sous-stations (qui permettent le transfert de la chaleur, par le biais d’un échange entre le réseau de distribution primaire et le réseau de distribution secondaire, lequel dessert un immeuble ou un petit groupe d’immeubles) selon la répartition suivante :

  • 66 habitations collectives publiques et privées
  • 38 établissements scolaires
  • 33 bâtiments tertiaires
  • 11 équipements sportifs
  • 5 établissements de santé

Parmi les bâtiments publics emblématiques de l'agglomération alimentés par le RCU, on recense le Centre hospitalier de Nevers Agglomération, les piscines Aquabalt et Îlot corail, les lycées Jean-Rostand, Jules-Renard et Raoul-Follereau, l'Inkub mais aussi à Varennes-Vauzelles les écoles Paul-Langevin, le gymnase Delaune et la régie municipale.

Front 1 : le centre-ville historique
6 mois : du 6 février au 21 juillet

Bas du parc Roger-Salengro / rue Henri-Barbusse
6 février au 20 mars

Pour le parc Salengro, la rue Henri-Barbusse et la place Carnot partie haute jusqu'à la rue Saint-Didier, quatre semaines de travaux sont prévues, du 6 février au 20 mars.

Attention ! Le stationnement à l’intérieur du parc Roger-Salengro le long de la  rue Henri-Barbusse, sera interdit jusqu'au 25 mai 2023, en raison de l'installation d'une base de vie de chantier.

Les accès au parc côté rue de Lourdes et sortie place Carnot seront interdits, ainsi que le parking situé en bas du parc.

La rue Henri-Barbusse sera impactée par la sortie des véhicules de chantier.

De la place Carnot à la place du Palais + rues Jacques-Gallois, Albert-Morlon et école André-Cloix (front 1)
27 février au 21 juillet

  • du 27 février au 20 mars (3 semaines) : la place Carnot partie haute jusqu'à la rue Saint-Didier ;
  • du 20 au 24 mars (1 semaine) : la place Carnot partie basse direction rue du 14-Juillet ;
  • du 27 mars au 5 avril (1,5 semaine) : la rue du 14-Juillet ;
  • du 5 avril au 18 avril (2 semaines) : la rue du Doyenné ;
  • du 17 avril au 5 mai (3 semaines) : la rue du Cloître Saint-Cyr ;
  • du 9 mai au 2 juin (4 semaines) : traversée du tribunal de grande instance
  • du 26 juin au 21 juillet (4 semaines) : rue Jacques-Gallois, rue Albert-Morlon et traversée de l'école André-Cloix.

Front 2 : du boulevard Pierre-de-Coubertin au quartier des Bords de Loire
5 mois : du 6 février au 7 juin



  • du 6 février au 17 mars (6 semaines) : quai de Mantoue et boulevard Coubertin. Ces travaux permettront notamment le raccordement de La Maison ;
  • du 20 mars au 7 avril (3 semaines) : boulevard Pierre-de-Coubertin ;
  • du 11 au 28 avril (3 semaines) : traversée du grand giratoire vers la rue du Champ de foire ;
  • du 2 mai au 7 juin (5,5 semaines) : travaux rue du Champ de foire, rue du Ravelin et rue Bernard-Palissy.

Front 3 : Baratte et Bords de Loire


  • du 6 au 22 février (2,5 semaines) : du boulevard Jean-Moulin vers les immeubles des Bords de Loire
  • du 27 février au 3 mars (1 semaine) : passage derrière les immeubles des Bords de Loire ;
  • du 20 mars au 14 avril (4 semaines) : passage derrière les immeubles des Bords de Loire ;
  • du 17 avril au 19 mai (4,5 semaines) : travaux rue Bernard-Palissy puis passage derrière les immeubles des Bords de Loire ;
  • du 15 mai au 21 juin (5,5 semaines) : rue Amiral-Jacquinot ;
  • du 5 au 23 juin (3 semaines) : traversée du pont Jean-Moulin ;
  • du 19 juin au 5 juillet (2,5 semaines) : boulevard Léon-Blum ;
  • du 26 juin au 13 juillet (3 semaines) : rue Louis-Francis ;

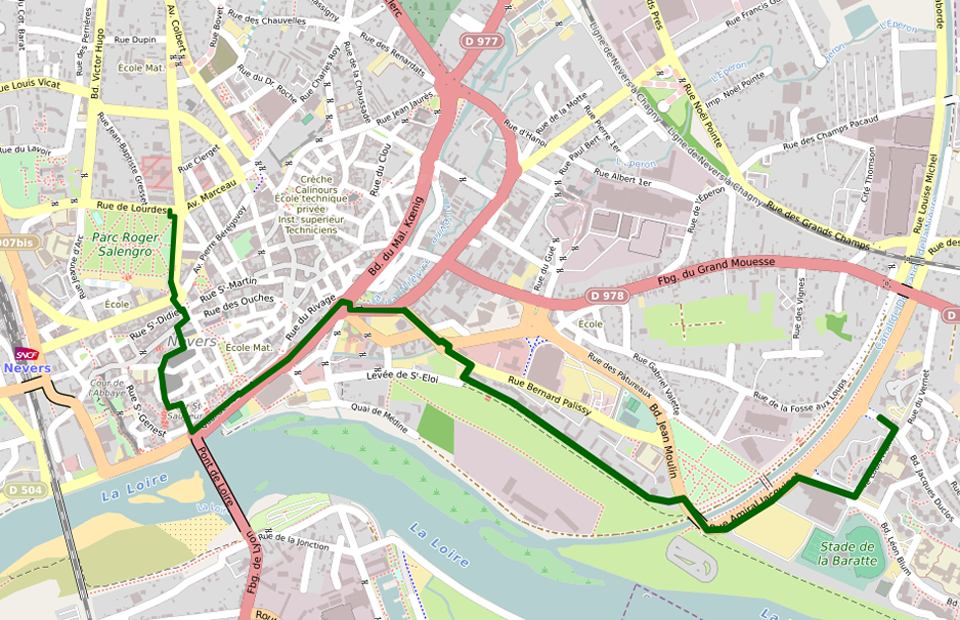

Tracé de la première phase des travaux (2023)



Les travaux se concentreront en premier lieu au niveau dans le bas du parc Roger-Salengro, côté rue Henri-Barbusse, puis place Carnot partie haute jusqu'à la rue Saint-Didier, puis rue du 14-Juillet, rue du Doyenné, pour se poursuivre ensuite dans la rue du Cloître Saint-Cyr, pour passer place Mossé (travaux déjà effectués) direction la Baratte.

À noter que les travaux pour le passage du RCU place Mossé ont déjà été réalisés lors des travaux de rénovation de la place.

Planning prévisionnel des travaux (sous réserve d'évolution)
Février-juillet 2023



Février

  • Traversée du parc Roger-Salengro ;
  • Travaux quai de Mantoue / boulevard Pierre-de-Coubertin ;
  • Début des travaux dans le quartier Bords de Loire (boulevard Jean-Moulin) ;

Mars

  • Traversée de la place Carnot et de la rue du 14-Juillet (centre-ville) ;
  • Suite des travaux quai de Mantoue / boulevard Pierre-de-Coubertin (centre-ville) ;
  • Suite des travaux aux Bords de Loire ;

Avril

  • Travaux rue du 14-Juillet, rue du Doyenné et rue du Cloitre Saint-Cyr (centre-ville) ;
  • Suite des travaux boulevard Pierre-de-Coubertin (centre-ville), traversée du giratoire direction rue du Champ de foire (centre-ville / Bords de Loire) ;
  • Suite des travaux aux Bords de Loire ;

Mai

  • Travaux rue du Cloître Saint-Cyr et traversée du tribunal de grande instance (centre-ville) ;
  • Travaux rue du Champ de foire, rue du Ravelin et rue Bernard Palissy (centre-ville / Bords de Loire) ;
  • Suite des travaux aux Bords de Loire et traversée de la rue Amiral Jacquinot (Baratte) ;

Juin

  • Suite de la traversée du tribunal de grande instance (centre-ville) ;
  • Fin des travaux rue Bernard-Palissy (Bords de Loire) ;
  • traversée du pont Jean-Moulin (Bords de Loire / Baratte)
  • Travaux rue Louis-Francis, boulevard Léon-Blum et rue Amiral-Jacquinot (Baratte)

Juillet

  • Travaux rue Jacques-Gallois et rue Albert-Morlon, traversée de l'école André-Cloix (centre-ville) ;
  • Suite travaux rue Louis-Francis et boulevard Léon-Blum (Baratte)

En savoir plus

► Présentation générale (projet RCU)
► Le point sur les travaux (RCU)
► Le réseau de chaleur urbain (page fixe Nevers-agglo.net)

L’extension du RCU en chiffres :

  • Un chantier en 3 phases : 2023, 2024 et 2025 ;
  • 10,5 km de réseau supplémentaires soit 42,5 km au total ;
  • 43 bâtiments supplémentaires raccordés, soit au total 185 à Nevers (200 sur le territoire de Nevers Agglomération) ;
  • + de 70 % de l’énergie consommée pour chauffer l’eau du réseau d’origine renouvelable ou de récupération ;
  • Contribution à l’objectif de 26% d’énergies renouvelables dans la consommation totale d’énergie à l’échelle de l’agglomération (PCAET - Plan climat air énergie territorial) ;
  • 15 M € d’investissements dont 7,7 M € financés par Énéa, filiale de Dalkia et 7,3 M € par l’État (via l’Ademe).
