Le point sur les travaux

- 2021 - Première phase de déconstruction / Nièvre Habitat
-
La première phase de déconstruction, parmi les trois programmées par Nièvre Habitat, porte sur trois bâtiments (1, 10 et 15) soit 106 logements.

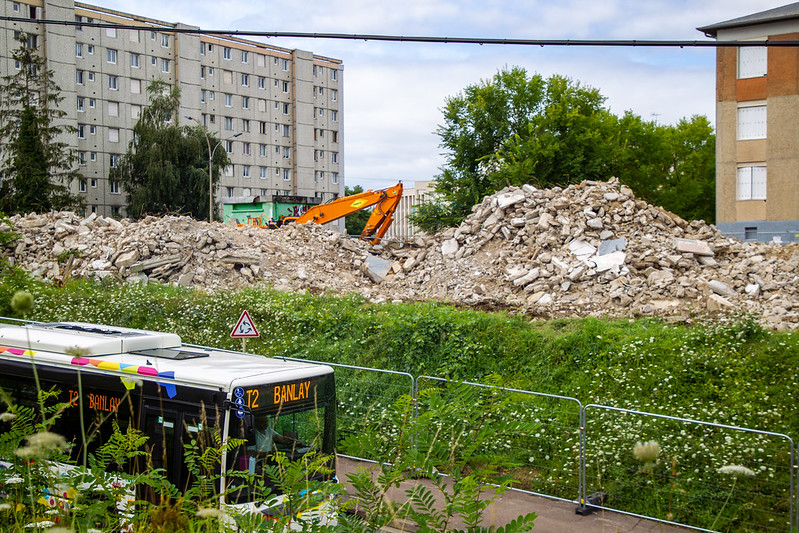

Déconstruction de juillet à octobre
La déconstruction du Bâtiment « 15 » situé à l’intersection de la rue Henri-Foucaud et le boulevard Maréchal de-Lattre-de-Tassigny est réalisée par l’entreprise Premys qui est sous-traitant pour le bailleur Nièvre Habitat. 40 logements sont concernés.
Un périmètre de sécurité sera mis en place et la rue Blaise-Pascal sera interdite à la circulation et au stationnement sur la section entre le rond-point situé au niveau du boulevard de-Lattre-de-Tassigny et l’impasse Louis-Stévenot du 5 au 30 juillet. Une déviation sera mise en place par le boulevard Maréchal de Lattre de Tassigny, rue Jean-Gautherin, boulevard Maréchal Leclerc, rue de Parigny, rue des Tailles.
À la suite, la déconstruction des bâtiments 1 et 10 rue Gustave-Flaubert devrait intervenir courant août. 66 logements sont concernés.
Elle se compose de différentes étapes d’intervention visant à préparer les bâtiments avant l’étape finale de démolition réalisée par grignotage. La déconnexion des réseaux (gaz, électricité, eau, etc.) ; le pré-curage et le curage sont réalisés avant la phase de désamiantage et consistent à la dépose, l’enlèvement et le tri des équipements, matériels et matériaux présents (portes palières, éviers, radiateurs, plastiques, etc.).
Recyclage, revalorisation et ré-emploi des déchets de chantier
Réduction des déchets, lutte contre le gaspillage, développement de l’économie circulaire et du réemploi, etc., face aux défis environnementaux, Nièvre Habitat s’engage à valoriser les déchets de chantier en matières première, secondaire ou énergétique. Les déchets inertes (pierres, matériaux de terrassement et de démolition, briques, verres, etc.) représentent environ 65 % des déchets de chantier. Triés puis recyclés, ils sont réutilisés en remblai.
Les délais de déconstruction (phase 1)
Démarrage des travaux : 1er décembre 2019
Fin des travaux : début octobre 2021Le prix de revient : 1 761 831 € TTC
Le financement
- ANRU (subvention) : 1 327 083 €
- Nevers Agglomération (subvention) : 176 353 €
- Nièvre Habitat (fonds propres) : 258 395 €
Les entreprises
Déconstruction PREMYS (69) - Désamiantage DFD (69) - Curage LYDE DÉCONSTRUCTION (69)
