Le point sur les travaux (projet François-Mitterrand)

En ce moment et dans un avenir proche
Ces dates sont données à titre indicatif et sont susceptibles d'évolutions, en fonction des aléas (positifs comme négatifs) liés à l'avancée des travaux. Pendant la durée des travaux, tous les accès piétons sont maintenus.
► Consulter l'Info riverains (distribuée en février 2023)
Place Maurice-Ravel et angle de la rue des Boucheries, rue des Merciers et rue de Nemours
Du 20 au 24 mars

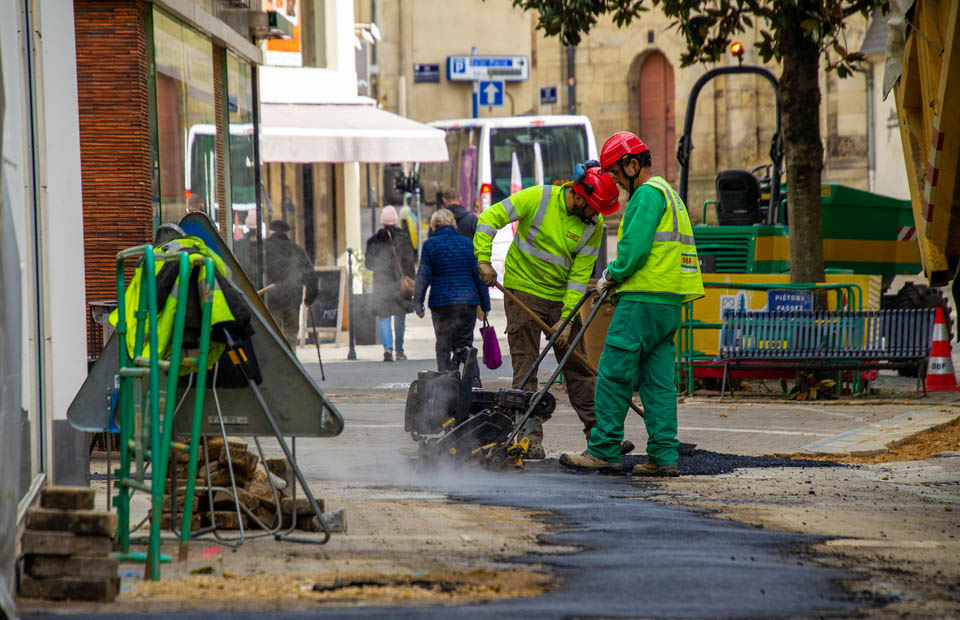

Réfection de voirie par l'entreprise BBF Réseaux, suite aux travaux de gaz pour le compte de GRDF.
Attention >>> circulation piétonne perturbée et dangereuse due à la coactivité des entreprises sur place (Sade, BBF). Livraisons potentiellement perturbées.
Rue Ferdinand-Gambon
Du 20 février au 24 mars
Travaux de renouvellement de canalisation d’eau potable (La Sade pour Nevers Agglomération). Rue Ferdinand-Gambon barrée. Accès piétons maintenu.
Réfection des trottoirs du 13 au 17 mars.
Coupure d'eau prévue par la Saur le 20 mars.
Place Guy-Coquille
Du 2 mars au 16 juin
- Jusqu'au 7 avril
Travaux de renouvellement du réseau d'eau potable (SADE pour le compte de Nevers Agglomération). Place Guy Coquille barrée. Accès piétons maintenu. Pose des branchements individuels en cours. Coupure d'eau prévue par la Saur le 3 avril. Puis réfection de voirie. - Du 17 avril au 16 juin
Travaux de renouvellement de gaz (BBF pour le compte de GRDF). Place Guy Coquille barrée. Accès piétons maintenu.
Rue des Merciers
(les deux parties de part et d’autre de la rue Jean-Desveaux)
Du 23 mars au 5 mai
Travaux de renouvellement du réseau d’eau potable (Nevers Agglomération). Attention ! Rue des Merciers barrée car accès piéton rendu dangereux en raison de la présence du camion aspirateur dans la rue. L'accès sera fermement interdit au moment des manœuvres de l'engin pour la sécurité des passants et usagers.
Rue Jean-Desveaux barrée sur une heure lors de la semaine du 3 au 7 avril. Accès piétons maintenu.
Rue des Boucheries
(une partie de la rue entre la rue François-Mitterrand et l’impasse du poids de la ville)
Du 20 avril au 26 mai
Travaux de renouvellement de canalisation d’eau potable (Nevers Agglomération). Rue des Boucheries barrée entre la rue François-Mitterrand et l’impasse du poids de la ville. Accès piétons maintenu.
Rue de Rémigny
(les deux parties de part et d’autre de la rue Jean-Desveaux)
Du 8 mai au 27 juin
Travaux de renouvellement de canalisation d’eau potable (Nevers Agglomération). Circulation et stationnement des voitures interdits à l’avancement des travaux. Rue Jean-Desveaux barrée (sur quelques jours). Accès piétons maintenu.
- Travaux à venir : phasage et périmètre d'intervention
-
Phasage
Des travaux dits de concessionnaires (réseaux d'eau, électricité, gaz, télécommunications) sont prévus de 2022 à 2024. La première phase des travaux devrait démarrer fin 2023 pour un achèvement fin 2024. La deuxième phase aura lieu à partir de 2026. Le périmètre concerné par la première phase des travaux est en cours d'étude.

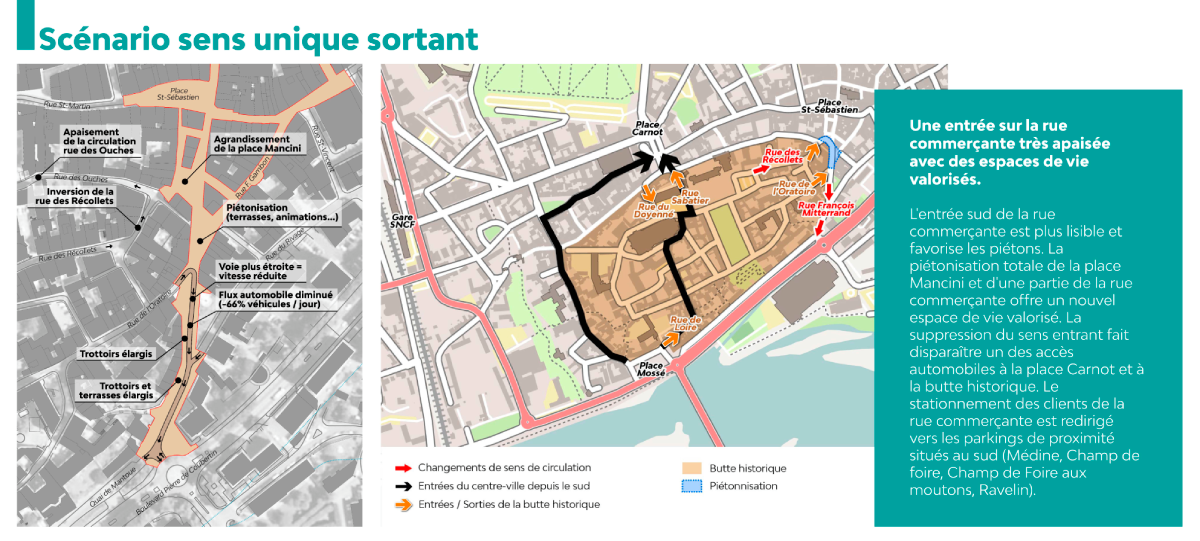

Périmètre d'intervention
En savoir plus
► Info riverains (février 2023)
► Présentation générale (projet François-Mitterrand)
► Publications autour du projet de redynamisation du cœur de ville
Coût global du projet estimé à 6,5 M € TTC, réparti comme suit :
- 2,9 M € TTC en phase 1 - 2022 à 2025 ;
- 3,6 M € TTC en phase 2 - à partir de 2026.
Mail : projet.francoismitterrand@ville-nevers.fr
Toute l’actu du projet sur la page Facebook dédiée : https://www.facebook.com/NeversRedynamisationDuCoeurDeVille
