FAQ – François Mitterrand

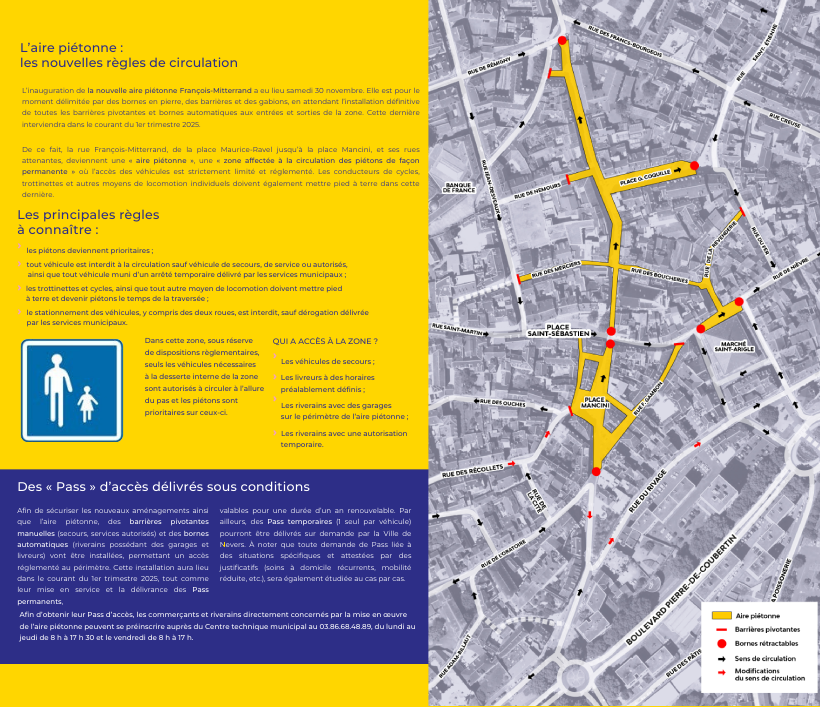

- L'aire piétonne : les nouvelles règles de circulation
-
L'inauguration de la nouvelle aire piétonne François-Mitterrand a eu lieu samedi 30 novembre. Elle est pour le moment délimitée de manière provisoire par des bornes en pierre, des barrières et des gabions, en attendant l’installation définitive de toutes les barrières pivotantes et bornes automatiques aux entrées et sorties de la zone. Cette dernière interviendra dans le courant du 1er trimestre 2025.
La rue François-Mitterrand (de la place Maurice-Ravel jusqu’à la place Mancini), et ses rues attenantes, deviennent une aire piétonne, c’est-à-dire de « zone affectée à la circulation des piétons de façon permanente ».
Les principales règles :
- Les piétons deviennent prioritaires ;
- Tout véhicule est interdit à la circulation sauf véhicule de secours, de service ou autorisés, ainsi que tout véhicule muni d'un arrêté temporaire délivré par les services municipaux ;
- les trottinettes et cycles, ainsi que tous les engins de déplacement personnel (motorisés ou non) doivent mettre pied à terre et devenir piétons le temps de la traversée ;
- le stationnement des véhicules, y compris des deux roues motorisés, est interdit, sauf dérogation délivrée par les services municipaux.
► Consultez l'arrêté municipal de réglementation temporaire de circulation et de stationnement rue François-Mitterrand

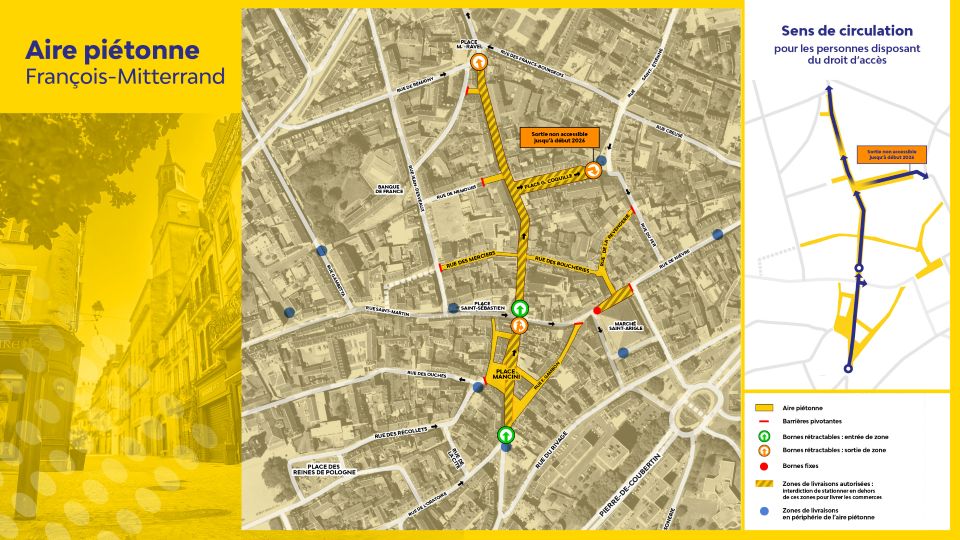

- Circulation : ce qui change
-
- La mise en sens unique descendant du tronçon de la rue François-Mitterrand allant de la rue de l'Oratoire au boulevard Pierre-de-Coubertin
- La mise en sens inverse de la rue des Récollets (sens descendants) pour accéder rue des Ouches

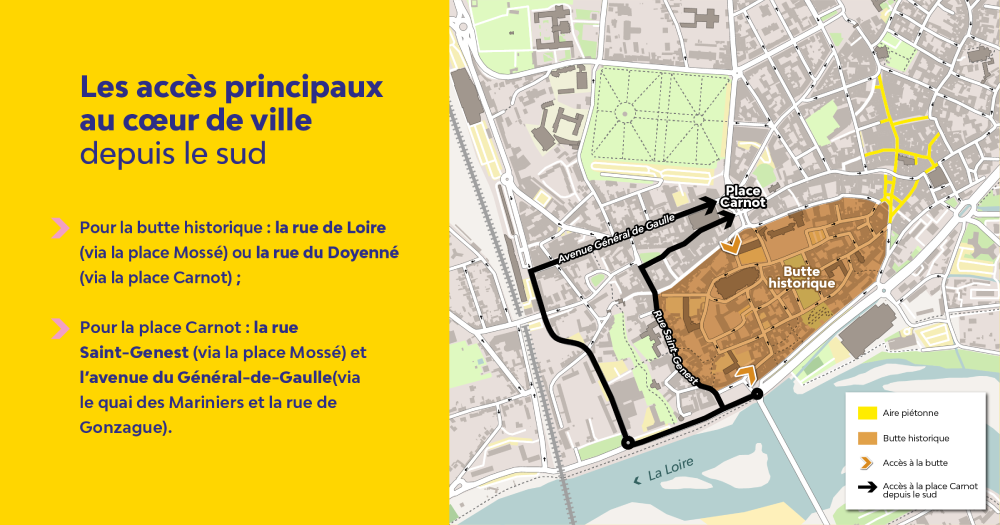

- Les accès principaux au cœur de ville depuis le sud
-
- Pour la butte historique : la rue de Loire (via la place Mossé) ou la rue du Doyenné (via la place Carnot) ;
- Pour la place Carnot : la rue Saint-Genest (via la place Mossé) et l'avenue du Général-de-Gaulle (via le quai des Mariniers et la rue de Gonzague)
- Des Pass d’accès à l'aire piétonne délivrés sous condition : comment se préinscrire ?
-
Afin de sécuriser les nouveaux aménagements ainsi que l’aire piétonne, des barrières pivotantes manuelles (secours, services autorisés) et des bornes automatiques (riverains possédant des garages et livreurs), permettant un accès réglementé au périmètre, vont être installées dans le courant du 1er trimestre 2025.
Des Pass permanents, valables pour une durée d’un an renouvelable, ainsi que des Pass temporaires (1 seul par véhicule) pourront être délivrés sur demande par la Ville de Nevers.
Afin d’obtenir l'un de ces Pass d’accès, les commerçants et riverains directement concernés par la mise en œuvre de l’aire piétonne peuvent se préinscrire auprès du Centre technique municipal au 03.86.68.48.89, du lundi au jeudi de 8 h à 17 h 30 et le vendredi de 8 h à 17 h.
À noter que toute demande de Pass liée à des situations spécifiques et attestées par des justificatifs (soins à domicile récurrents, mobilité réduite, etc.), sera également étudiée au cas par cas.
- Pourquoi tous les travaux de réseaux n’ont pas été réalisés en même temps ?
-
Tous les réseaux ne sont pas propriété des mêmes organismes.
La première phase d’ouverture (2022-2023) a été faite par les concessionnaires de réseaux divers (électricité, eau potable, gaz et assainissement) et consistait à renouveler les réseaux existants qui étaient vieillissants.
La phase actuelle concerne les nouveaux réseaux nécessaires au projet : Wi-Fi, sonorisation éclairage et arrosage automatique.

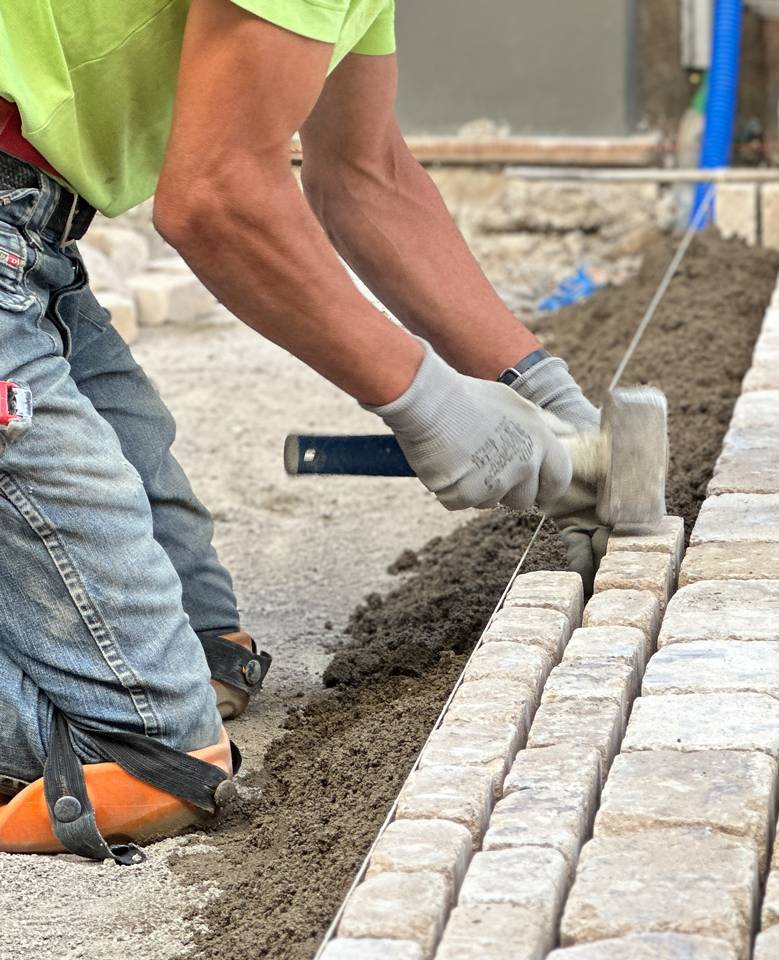

- Comment les pavés sont-ils posés ?
-
Du fait de la diversité de la taille des pavés et de la complexité de leur agencement, c’est une entreprise spécialisée qui pose les pavés.
Une seule équipe de 2 personnes est à pied d’œuvre sur chaque zone : l’un prépare les pavés pour correspondre à l’agencement d’ensemble et l’autre les pose, en prenant soin de garantir l’alignement et une finition soignée.
Chaque zone est traitée en demi-chaussée pour maintenir les accès aux commerces et limiter l’impact du chantier.
- Pourquoi la fontaine de la place Guy-Coquille est-elle dites « sèche » ?
-
La fontaine sèche se caractérise par l’absence de bassin extérieur.
Lorsqu’elle est arrêtée la fontaine sèche n’est pas visible et peut constituer un espace piétonnier à part entière. En fonctionnement, elle peut devenir une aire de jeux aquatiques pour les petits et les grands.La fontaine sèche de la place Guy-Coquille fonctionnera en circuit d’eau fermé afin d’en limiter la consommation.

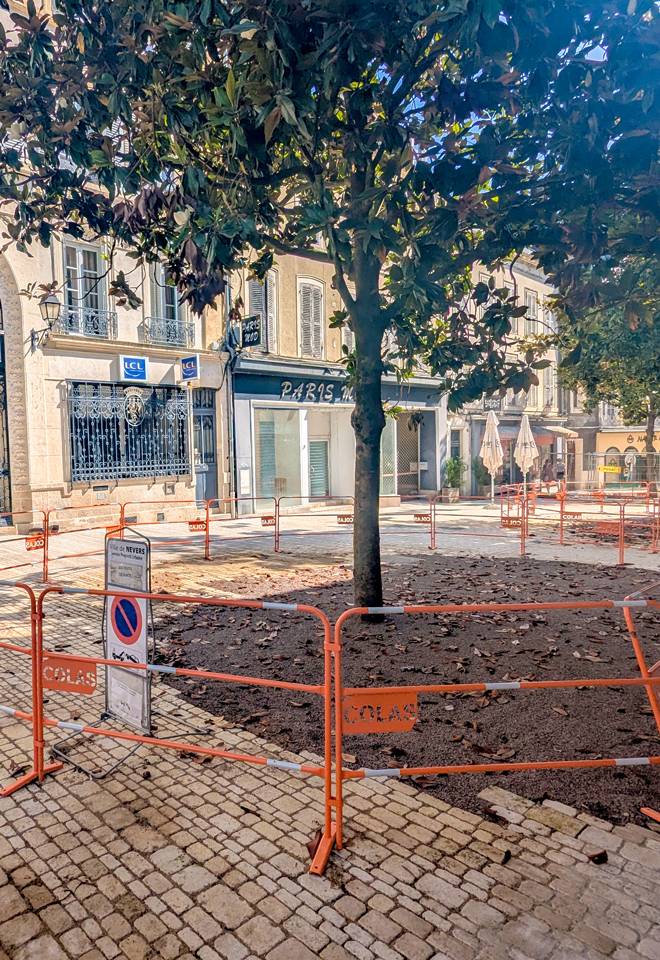

- Pourquoi le tour des arbres ne semble-t-il pas terminé ?
-
Le revêtement choisi autour des arbres existants est de la chaussée végétale.
Ce revêtement nécessite moins de terrassement que les pavés pour être mis en oeuvre, ce qui le rend moins impactant pour le système racinaire des arbres existants. Au même titre que les pavés, la "chaussée végétale" reste cependant circulable.Des barrières ont été positionnées autour des arbres afin de garantir la pousse du gazon. Elles seront retirées une fois que celui-ci aura levé.
- Pourquoi certains espaces n’ont-ils pas été pavés ?
-
Des espaces ont été réservés en pieds d’immeubles sur tout le périmètre de chantier afin de végétaliser l’espace avec des plantes grimpantes ou traversantes (Jasmin etc. )
Ces espaces seront plantés à compter d’octobre, période propice aux plantations. Un système de goutte à goutte permettra d’adapter l’arrosage en fonction des conditions météorologiques et de garantir la pérennité des plantations.
- Comment se déroule un tel chantier ?
-

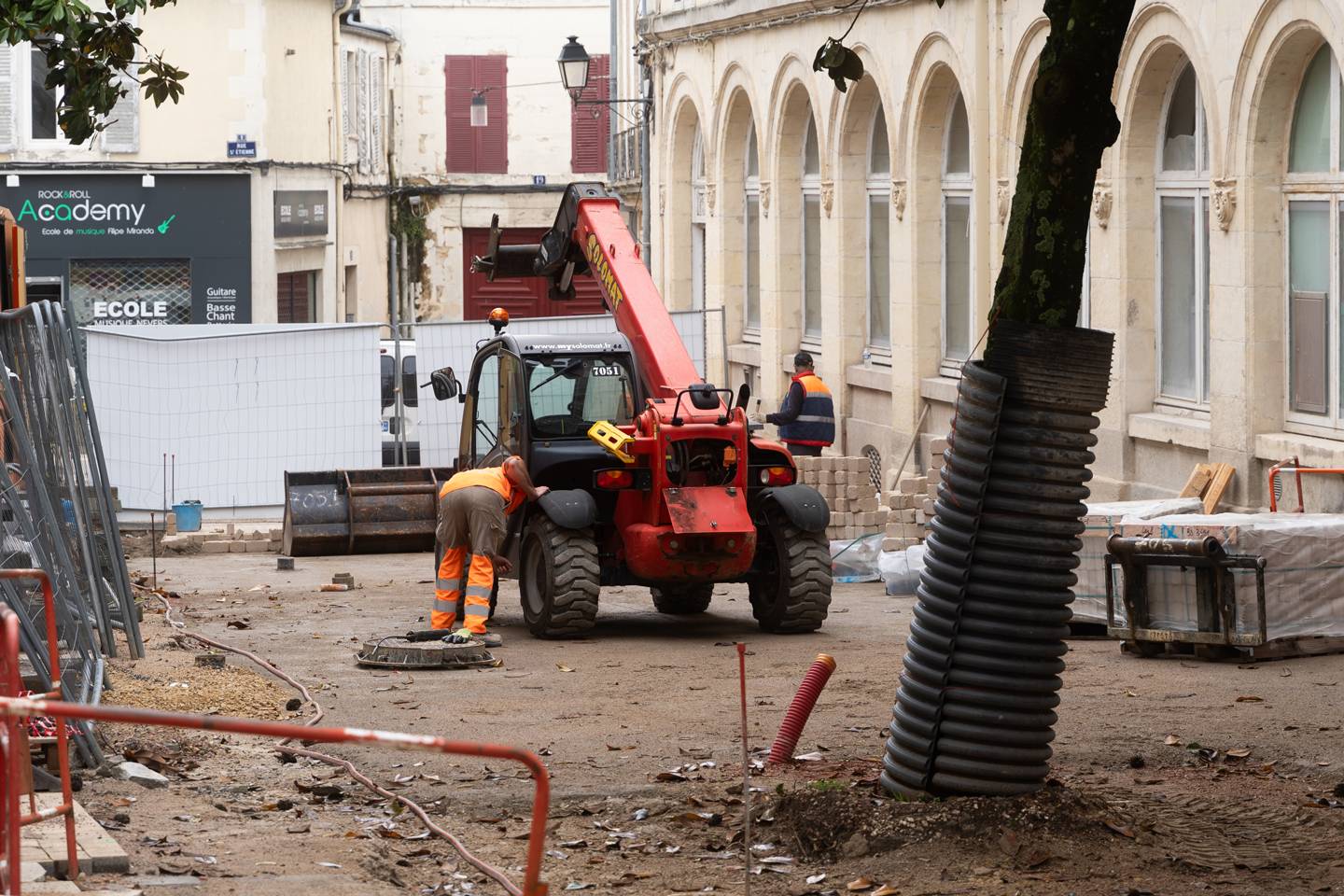

Quatre grandes phases de chantier impactent le secteur de travaux :

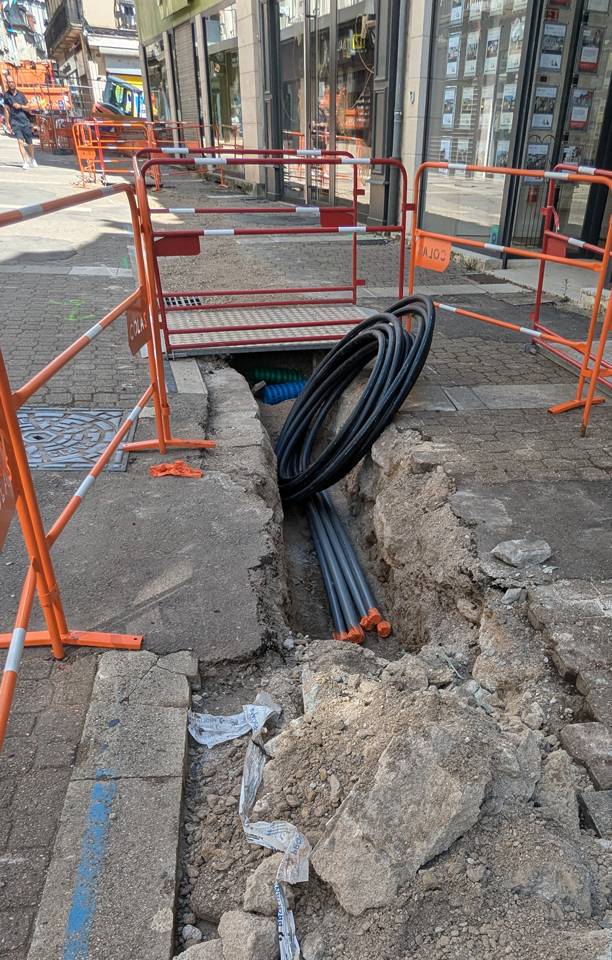

- Une première concernant la mise en place des réseaux liés au projet : wifi, sonorisation éclairage et arrosage automatique ;
- Une seconde équipe intervient ensuite pour préparer la zone pour l’équipe de pose de pavés : terrassement, nivellement ;

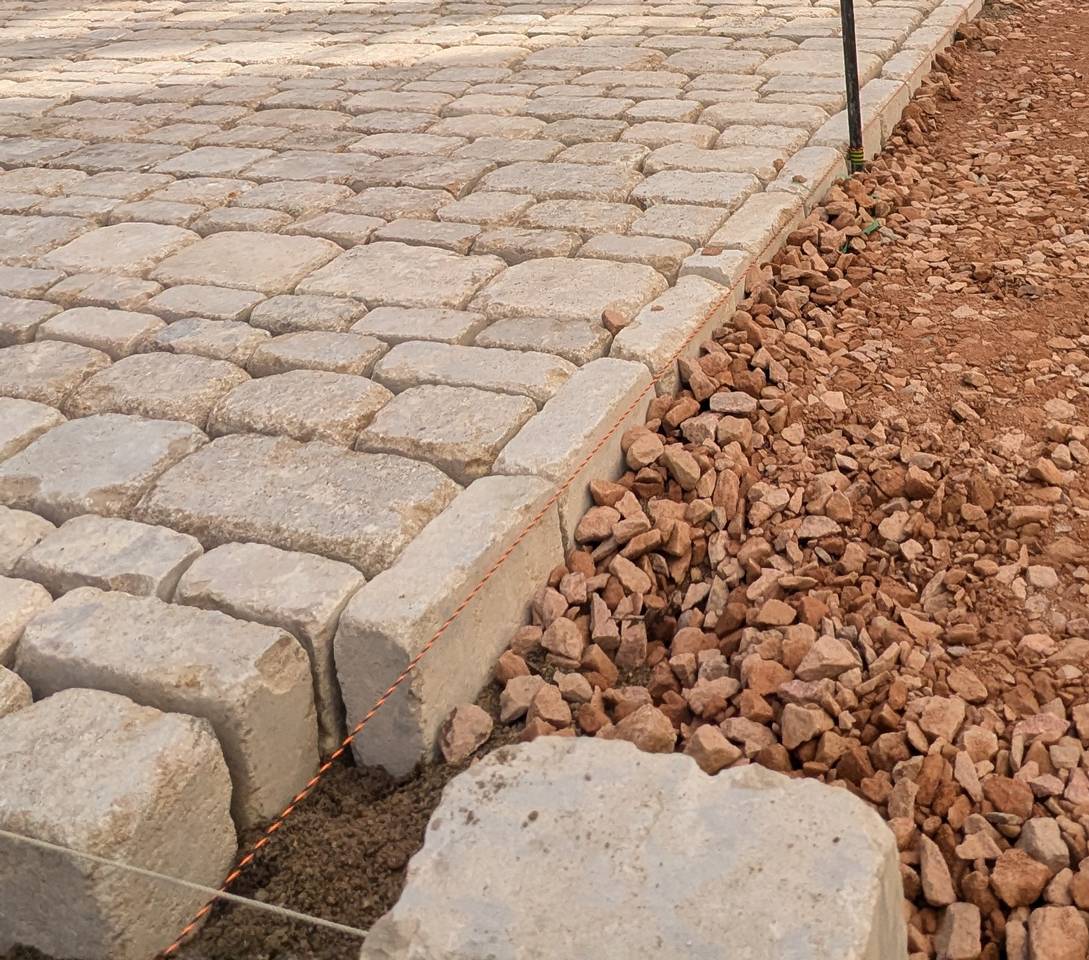

- La troisième intervention consiste en la pose des pavés et jointement. Chacune de ces zones n’est pas accessible aux véhicules durant le temps de séchage obligatoire d’un mois ;
- La dernière et quatrième phase achève l’aménagement avec l’installation du mobilier urbain.

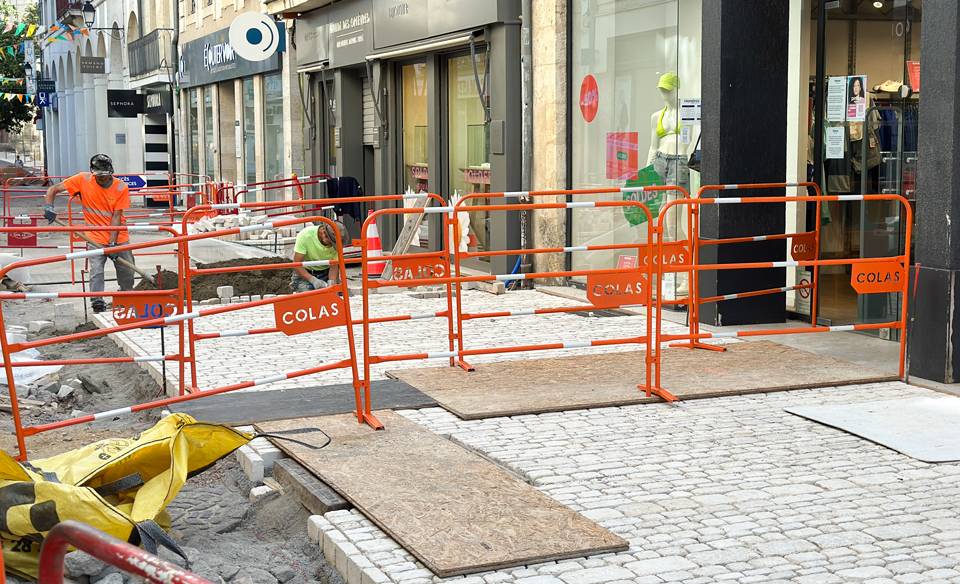

- Puis-je accéder aux commerces pendant les travaux ?
-
Chaque commerce est accessible pendant la phase chantier. Les cheminements permettant d’y accéder sont matérialisés à l’avancement par des barrières ou des passerelles. Des panneaux directionnels sont également installés pour améliorer la lisibilité des cheminements sécurisés pour les clients.
