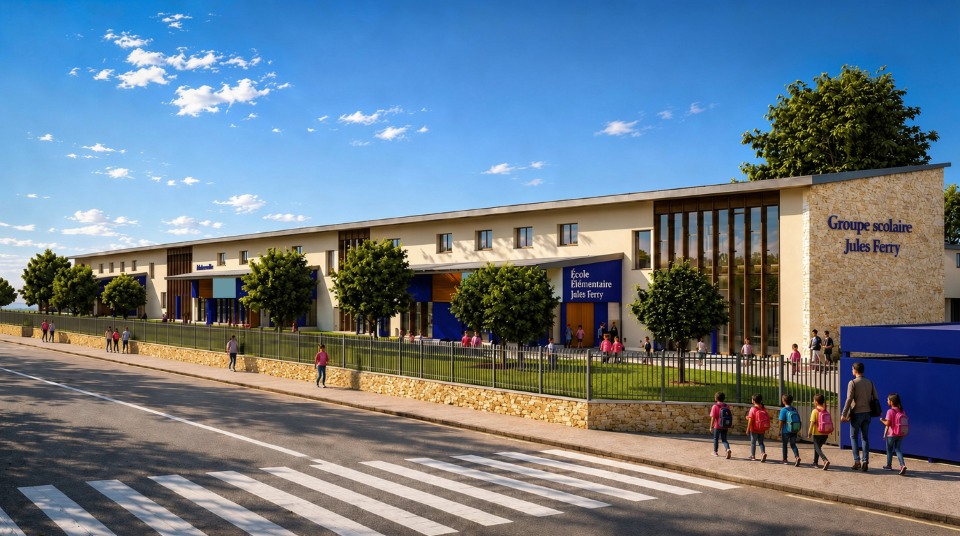

La rénovation de l'école Jules-Ferry
De l'été 2026 à l'été 2028, le bâtiment scolaire du quartier des Montots entre en rénovation. Il réunira dès la rentrée de septembre 2028 les écoles maternelle et élémentaire en un site unique modernisé, plus accueillant et accessible.
Une école repensée pour l'épanouissement de tous
- Construit à la fin des années 1950 dans le quartier des Montots, le groupe scolaire Jules-Ferry va vivre durant plus de 2 ans une transformation attendue avec un objectif de réunification de l'ensemble de ses classes, de la petite section au CM2, dès la rentrée de septembre 2028.
- L'ambition est d’en faire un bâtiment éducatif moderne, plus accueillant et accessible, plus sécurisé et performant énergétiquement, pour le bénéfice de l’ensemble de ses usagers et des habitants du quartier.
- C’est l’agence d'architecture neversoise Arkedif qui a conçu ce projet voulu à « échelle de l'enfant ».
Les nouvelles constructions et extensions
- 3 extensions côté rue pour accueillir 3 salles de classe et les salles périscolaires ;
- Un restaurant scolaire construit dans le prolongement direct du bâtiment principal pour faciliter et abriter les déplacements des élèves ;
- Un préau équipé de panneaux photovoltaïques à proximité du gymnase (depuis cet été) ;
- Un préau pour l'école élémentaire dans la continuité des salles de classe ;
- Des locaux-vélos avec un espace d'attente abrité pour les parents ;
- Un city-stade.
La modernisation et la mise aux normes du bâtiment actuel
Le bâtiment va connaître :
- Des travaux de renforcement structurel pour répondre aux normes de sécurité, incendie et thermiques actuelles ;
- Une réorganisation totale de ses espaces pour pouvoir réunir les deux écoles ;
- Des travaux d’isolation acoustique et thermiques (isolation par l’extérieur, pose de brise-soleil orientables, etc.) ;
- Des travaux d'accessibilité, notamment à destination des personnes à mobilité réduite, avec l'installation d'une plateforme élévatrice et des rampes d'accès sur l'ensemble du site.
- Des travaux de sécurité, avec la mise en place de nouvelles clôtures hautes, de portillons sur horloge (accès dans l’enceinte de l’école à des heures prédéfinies) pour les parents, et de contrôles d'accès par badge pour les enseignants.
Une école paysagée au cœur du quartier
- Végétation existante préservée ;
- Plantation de 12 nouveaux arbres d’essences locales, pour plus d'ombre et de fraîcheur au niveau du futur city-stade et des cours de récréation ;
- Des cours de récréation dotées de sols perméables et de gradins végétalisés dans les talus pour permettre aux enfants de jouer en toute sécurité.
En savoir plus
En chiffres
- 10 M € TTC : le budget prévisionnel
- 2 ans et 2 mois : la durée prévisionnelle des travaux
- Près de 220 élèves concernés
Calendrier des travaux
Dès septembre 2026, une organisation spécifique sera mise en place pour assurer la continuité scolaire et périscolaire des élèves. Les élèves de CP et CE1 sont accueillis au sein de l'école maternelle Jules-Ferry, tandis que les niveaux CE2, CM1 et CM2 ont rejoint l'école élémentaire Albert-Camus, située à environ 800 mètres à pied du groupe scolaire.
- Jusqu’à novembre 2026 : désamiantage et curage du bâtiment ;
- De juillet à août 2026 : installation du préau photovoltaïque sur le terrain à côté du gymnase ;
- De novembre 2026 à août 2028 : travaux de rénovation du bâtiment et aménagements paysagers des extérieurs ;
- Rentrée de septembre 2028 : les élèves des écoles maternelle et élémentaire et de la classe d’Unité d’enseignement externalisée (UEE) sont accueillis dans le nouveau groupe scolaire ;
- Automne 2028 : démolition de l’ancienne école maternelle et de l’ancien restaurant scolaire pour laisser place à des espaces engazonnés.
